设为首页
加入收藏

您现在的位置: 行业资讯 - 最新资讯 - 干货分享:1个项目带你走通分布式光伏开发全流程!
干货分享:1个项目带你走通分布式光伏开发全流程!
加入时间:2023/3/10 9:59:57 来源:网络

分布式光伏项目开发看似复杂,其实并不难!今天,以道达尔远景项目库里的一个项目为例,带你走通分布式光伏开发全流程!

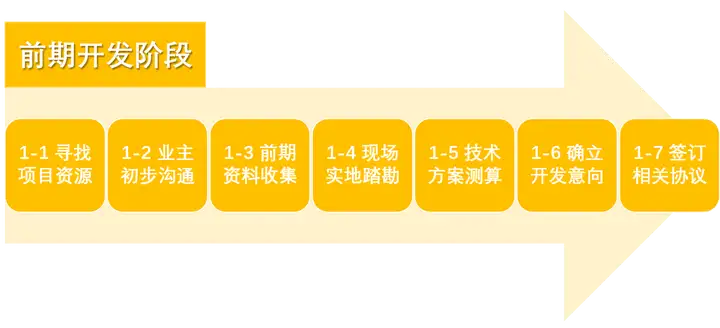

1. 前期开发阶段

1-1 寻找项目资源

TEESS发起区域阳光合伙人计划,与多位区域合作伙伴达成长期合作。

本案例中的河南某分布式光伏项目,便是由河南郑州的区域合作伙伴杨总提供。

可被开发的光伏项目资源

1-2 初步沟通

杨总在河南耕耘多年,有不少人脉资源。一次朋友拜访中,杨总遇到一个不错的企业项目。

他首先想到TEESS项目负责人陈经理,想要评估该企业做光伏项目的可行性。

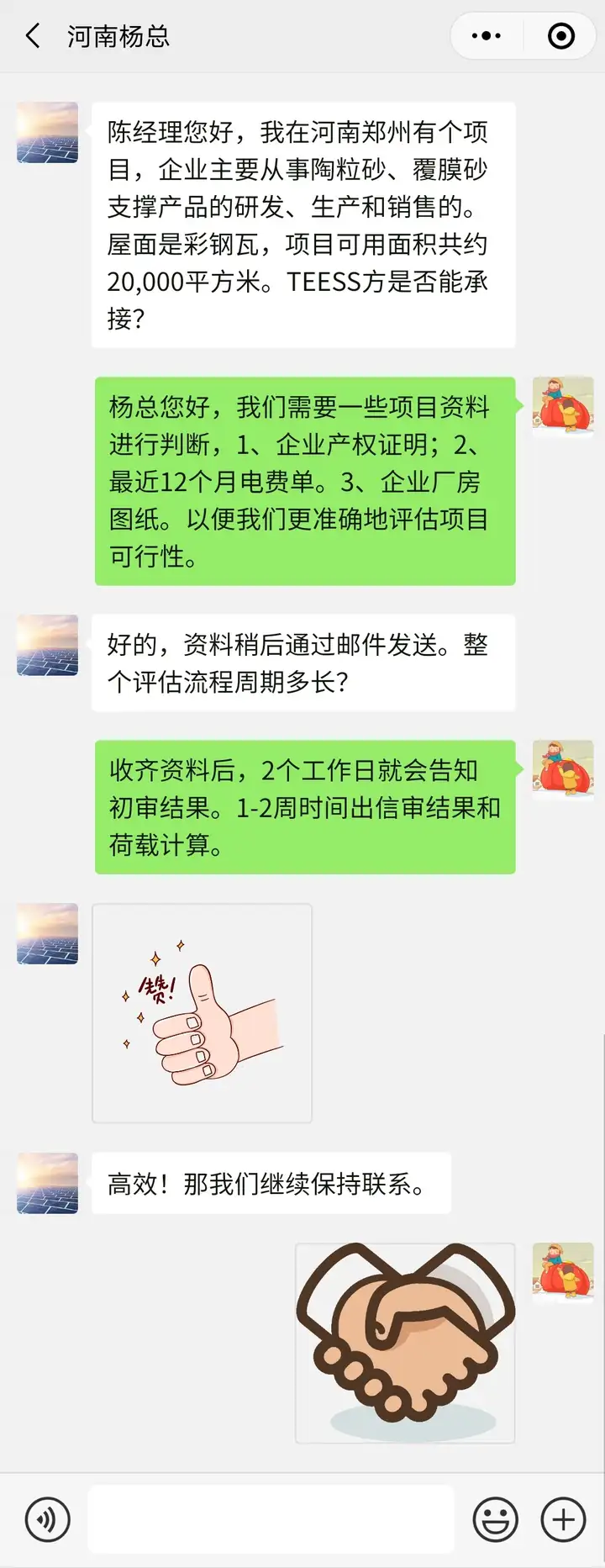

模拟对话

杨总与厂区业主建立联系,针对厂区情况、屋顶结构、用电水平等基本问题进行访谈,确定合作意愿和用能需求。

陈经理则通过资料与卫星图,考察了以下几方面,判断项目的可行性。

  • 考察企业属性(国有企业、上市企业、知名外企)、资信是否良好、经营状况及收入是否稳定、无不良记录。

  • 考察建筑物产权是否独立清晰(房产证、土地证、建设规划许可证原件),房屋产权是否质押。

  • 考察屋面结构(混凝土、彩钢瓦)、屋顶使用年限和面积(至少2万平米以上)。

  • 考察用电特性、分时用电电量、用电电价、电压等级、变压器容量。

  • 考察屋顶周围是否有遮挡或有高楼建设规划、建筑物周边是否有气体或固体污染物排放。

  • 考察业主的合作意愿,初步沟通合作模式(自发自用、余电上网)。

1-3 前期资料收集清单

1-4 现场实地踏勘

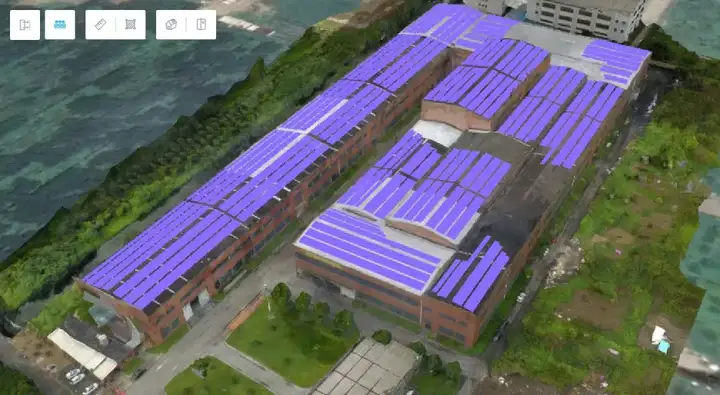

完成项目初步评估后,TEESS的项目团队对目标企业进行了拜访踏勘。利用无人机航拍建模,对比建筑图纸与实际是否一致,还对厂房的内部结构和屋顶情况进行复核和拍照。

图片来源:TEESS-项目建模图演示

1-5 技术方案测算

据TEESS项目评估显示,河南某企业整体运营情况良好,可采用“自发自用,余电上网”模式。

1-6 确立开发意向

杨总与企业业主积极沟通,顺利签订能源管理协议,进入项目备案阶段。

2. 项目备案阶段

以下为TEESS河南某项目备案例图(部分信息经处理)

图片来源:TEESS

2-1 发改委项目备案

2-2 电网公司接入批复

3. 设计施工阶段

图片来源:TEESS

拿到备案与接入批复后,TEESS与杨总签订EPC合作协议,确定设计方案后,项目顺利进场开工。

通过详细的技术方案测算,确定分布式光伏项目具备经济和技术可行性,并且与项目业主针对合作模式和交易价格达成一致后,签订售电协议或屋面租赁协议,启动项目建设流程。

4. 并网验收阶段

河南某分布式光伏项目总历时3个月,第1个月进行项目评估与合同签订,第2个月办理备案与接入手续,第3个月建设并网。

后期TEESS在项目运维上,继续利用先进的数字平台技术和专业技术团队实时监测项目情况。保障整个光伏项目充分满足业主在效益、安全、质量上的需求。
